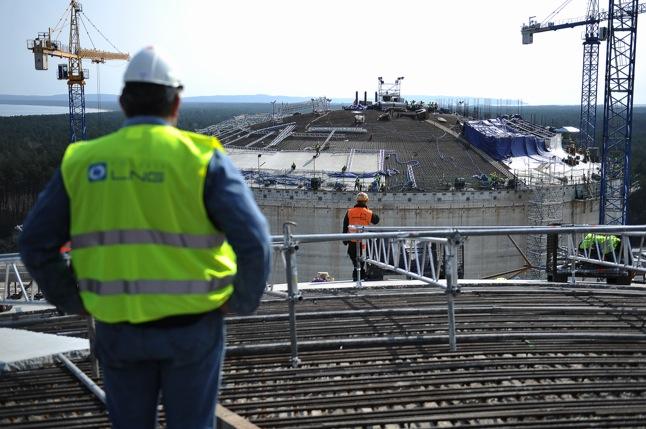

Miliard złotych wydało już Polskie LNG na budowę gazoportu w Świnoujściu. Robotnicy wykonali ponad połowę zaplanowanych prac. Całość ma kosztować blisko 3 mld zł.
Kontrakt na realizację terminalu kończy się 30 czerwca 2014 roku. Wiadomo jednak, że prace mogą się przedłużyć. Spółka szacuje opóźnienia na budowie na cztery miesiące. To skutek upadłości jednego z wykonawców - firmy PBG.
Zgodnie z umową między PGNiG a Polskim LNG, pierwsze gazowce miały zawinąć do Świnoujścia w drugiej połowie przyszłego roku. Realny termin to koniec 2014.
Jesienią tego roku do Polski mają przyjechać przedstawiciele spółki Quatargas, z którą PGNiG ma kontrakt, by ocenić stan zaawansowania prac na terminalu.
Zgodnie z umową między PGNiG a Polskim LNG, pierwsze gazowce miały zawinąć do Świnoujścia w drugiej połowie przyszłego roku. Realny termin to koniec 2014.
Jesienią tego roku do Polski mają przyjechać przedstawiciele spółki Quatargas, z którą PGNiG ma kontrakt, by ocenić stan zaawansowania prac na terminalu.
